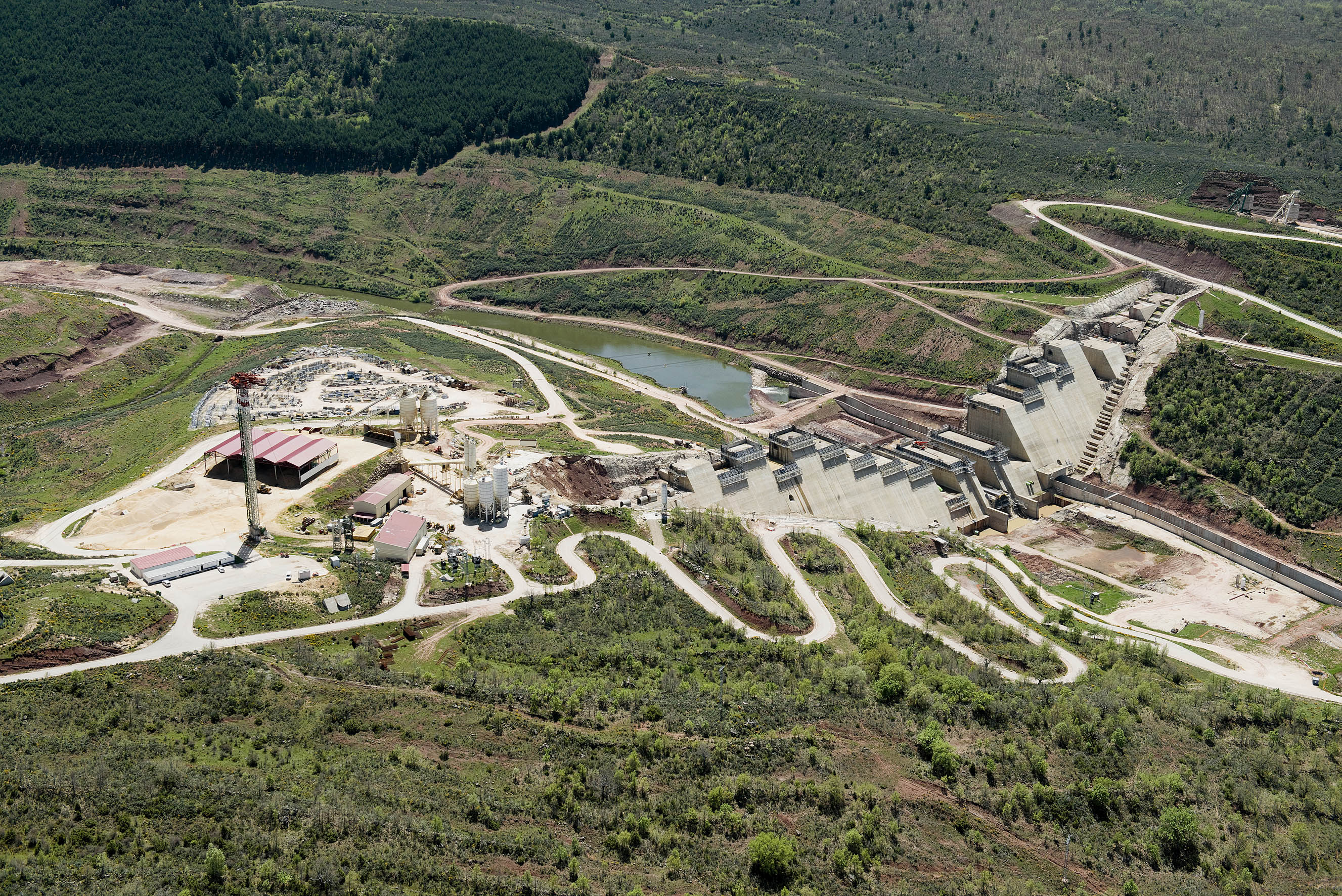

Grado de avance de la presa de Castrovido
La presa de Castrovido, proyecto que FCC ejecuta en la provincia de Burgos para la Confederación Hidrográfica del Duero, presenta un avance del 74 %.
La obra comprende la ejecución de la presa principal, la obra civil para la central hidroeléctrica, la presa de cola, el poblado de la administración, la variante de la Carretera CL-117, entre Castrillo de la Reina y Palacios de la Sierra, y las reposiciones de las líneas eléctricas y telefónicas afectadas por las obras.
Este proyecto tiene por objetivo la regulación del río Arlanza, afluente del Pisuerga, mediante la construcción de una presa que genere un embalse.
El embalse está situado en el término municipal de Salas de los Infantes (Burgos), tiene una capacidad de 44 hectómetros cúbicos, ocupa una superficie de unas 214 hectáreas y su cota de máximo nivel normal del embalse es de 1.032 metros sobre el nivel del mar.
El proyecto que FCC desarrolla contempla, adicionalmente, garantizar el abastecimiento de agua potable y el caudal ecológico, suministrar agua para el riego de 6.010 hectáreas y generar energía eléctrica con la construcción de una central hidroeléctrica, cuya producción media anual será de 15,23 GWh.
Actualmente, se está realizando el hormigonado del cuerpo de la presa principal, lo que implica las tareas de encofrado, decapado de la superficie del hormigón ejecutado, colocación de andamios, juntas de PVC, armadura, aparatos de auscultación y ejecución de las galerías interiores a la presa.
El hormigón se fabrica en las instalaciones de FCC Construcción, ubicadas en la propia presa y es colocado en la obra mediante el uso de dos blondines y maquinaria de extendido y vibrado (bulldozers y retroexcavadoras).
El árido empleado para la fabricación del hormigón es también extraído y procesado en la obra gracias a las instalaciones propias.
Adicionalmente, se están ejecutando montajes de equipos electromecánicos de la presa como compuertas, válvulas y puentes grúa.
El último avance ha sido el inicio de los trabajos de drenaje del cuenco amortiguador para la posterior ejecución de su cimentación.
El equipo prevé comenzar con la ejecución de micropilotes para la cimentación de la presa en un corte espacio de tiempo.
